Системные требования гранд смета: ПК ГРАНД-Смета – Гранд смета системные требования к рабочему компьютеру

Содержание

Гранд смета системные требования к рабочему компьютеру

На рентабельность и успешность любого предприятия влияют многие факторы. Использование компьютерных программ и качественного програмного обеспечения поможет вести необходимую документацию и все виды учетов. Сегодня мы рассмотрим частый вопрос — какие системные требования к программе Гранд-Смета?

Гранд-смета: системные требования

Многие современные предприниматели давно используют ПО Гранд-Смета. Что это такое? Гранд-Смета — программное обеспечение, необходимое для составления, учета и других операций, сязанных со сметной документацией. Функционал данного программного обеспечения предоставляет пользователям обширный спектр возможностей. С помощью Гранд-Сметы можно не только составлять и контролировать сметные отчеты, но и создавать акты о предстоящих и выполненных работах во всех возможных формах. О требованиях к компьютеру для работы в программе Гранд-Смета мы поговорим в полной новости!

Данное программное обеспечение включает в себя огромное количество программ и установок. Все они соответствуют нормам и стандартам строительства, ценникам, установленным государственным комитетом, связанным с делами строительства и архитектуры.

Системные требования

Для оперативной работы программного обеспечения необходимо, чтобы персональный компьютер, на который осуществляется его установка, соответствовал определенным системным требованиям. Ведь очень часто мы видим как новые пользователи программы вбивают в поиске на нашем сайте запросы «гранд смета 7 системные требования» или » гранд смета системные требования 6.0.4«.
Представляем Вам технические требования к запуску программы Гранд-Смета, которые сообщает нам производитель программы:

Расскажем некоторые подробности вышеперечисленного:
  • Жесткий диск компьютера должен вмещать в себя не менее 600 мегабайт. Для каждой из нормативных баз понадобится еще 40.
  • Программное обеспечение Гранд-Смета разработана специально для Windows. Рекомендуется операционная система не ранее XP. Для более оперативной работы на компьютере стоит установить 64-разрядный Windows 10.
  • На ПК обязательно должны присутствовать компоненты систем Microsoft Office или Open Office, выпущенные не ранее 2007 года.
  • Для установки Гранд-Сметы компьютер должен располагать устройством для чтения CD-дисков или USB-портом для запуска Флеш-версии ПО.

Предоставляет гранд смета системные требования не жесткие, но их соблюдение обязательно для ее использования.

Выпущен программный комплекс «ГРАНД-Смета 2020»

21 января 2020 года

Выпущен программный комплекс «ГРАНД-Смета 2020»

В программу добавлен ряд нововведений:

  • Использование баз данных «Электронная библиотека сметчика» и «ГРАНД-СтройМатериалы» при работе в ПК «ГРАНД-Смета 2020»;
  • Просмотр однотипных материалов из базы данных «ГРАНД-СтройМатериалы» с учётом их технических характеристик и описания технологии применения;
  • Поиск по содержимому смет;
  • Опциональный вывод стоимости материалов в ведомости ресурсов с учётом применённых коэффициентов;
  • Сохранение черновиков документов;
  • Настройка автосохранения изменений в файл с документом;
  • Закладки в документах;
  • Возможность исключения актов выполненных работ из расчётов;
  • Функция «Найти и заменить» при работе с документом;
  • Быстрый переход к последней открытой смете и к последнему открытому документу нормативной базы;
  • Возможность подключения дополнительных папок с шаблонами смет и выходных форм;
  • И многое другое.

Полный список нововведений в ПК «ГРАНД-Смета 2020» можно прочитать тут.

Дистрибутив клиентской части ПК «ГРАНД-Смета 2020» можно скачать по данной ссылке.

Напоминаем, что для запуска новой версии потребуется обновление лицензии на программу. За обновлённой лицензией необходимо обращаться по месту приобретения программы.

Пользователям, имеющим действующую годовую подписку «Право на использование обновлений версии ПК «ГРАНД-Смета» на одно рабочее место в течение года», лицензия на доступ к ПК «ГРАНД-Смета 2020» предоставляется без дополнительной оплаты в автоматическом режиме. Для этого достаточно: установить новую версию программы и запустить её, либо запустить установку обновления из окна с сообщениями непосредственно в программе «ГРАНД-Смета». Также для установки ПК «ГРАНД-Смета 2020» можно использовать программу Менеджер обновлений.

Гранд-смета 2020; учёт новых требований к определению сметной стоимости строительства

Базы «Электронная библиотека сметчика» и «ГРАНД-СтройМатериалы» доступны при работе в ПК «ГРАНД-Смета 2020»

Различные информационно-справочные документы, с которыми ранее можно было работать в отдельной программе «ГРАНД-СтройИнфо», теперь полностью доступны непосредственно в ПК «ГРАНД-Смета». Это касается как основной базы данных «Электронная библиотека сметчика», так и дополнительной базы данных «ГРАНД-СтройМатериалы». Они открываются на вкладке

База – аналогично тому, как это делается при работе со сборниками расценок в обычной нормативной базе.

Документы, относящиеся к базе данных «Электронная библиотека сметчика» и базе данных «ГРАНД-СтройМатериалы», сгруппированы в несколько файлов со стандартным для нормативных баз в ПК «ГРАНД-Смета» расширением .GSD8. Соответственно, эти файлы выбираются и подключаются для использования в программе наряду со всеми остальными нормативными базами – для этого необходимо открыть на панели инструментов вкладку

Файл и перейти там в режим Выбор региона.

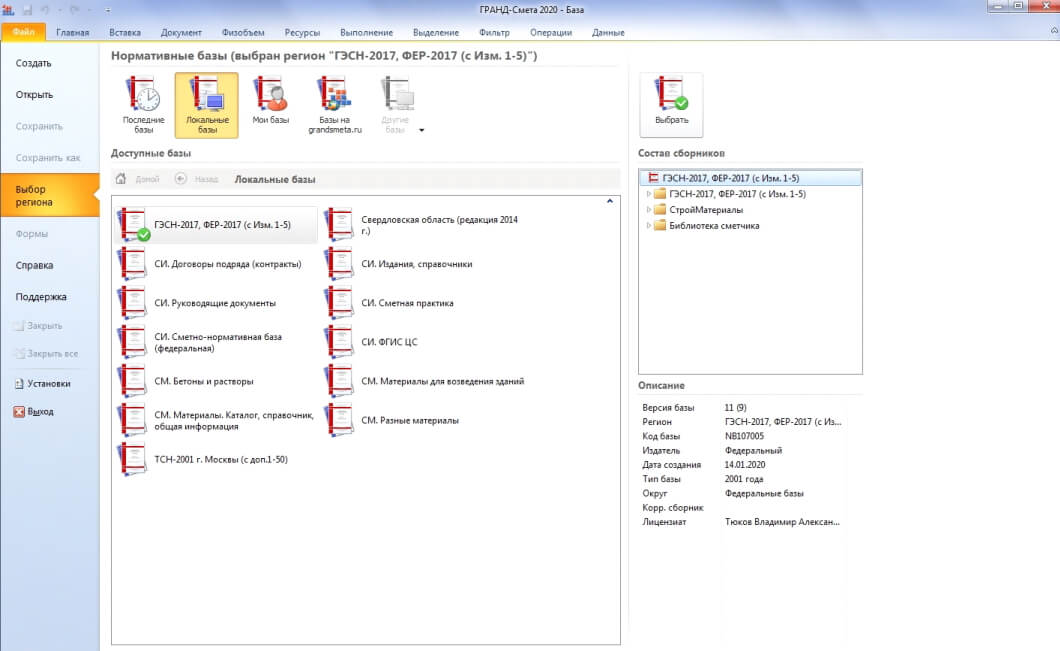

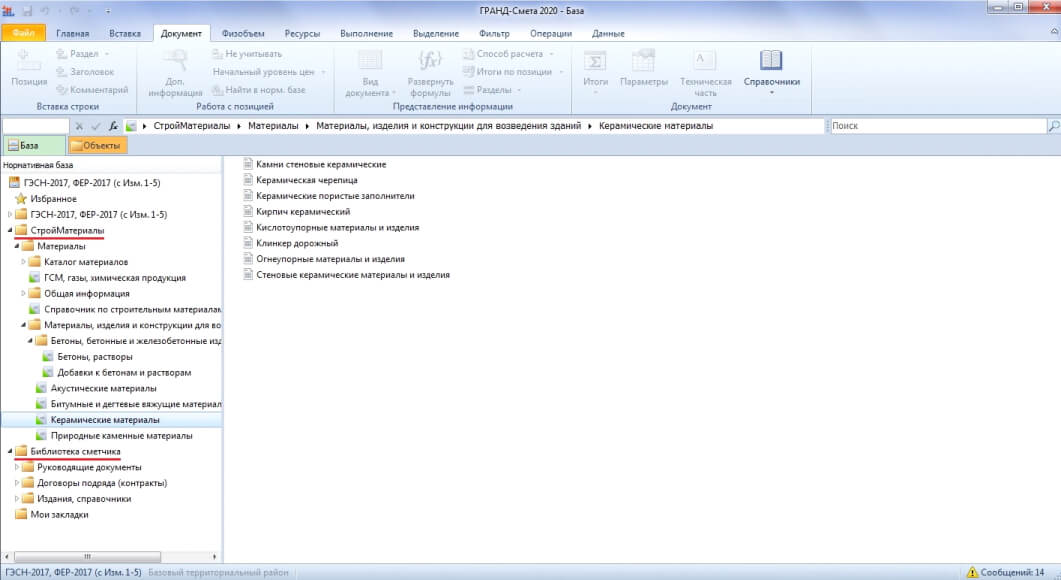

Доступность баз данных Электронная библиотека сметчика и ГРАНД-СтройМатериалы-1

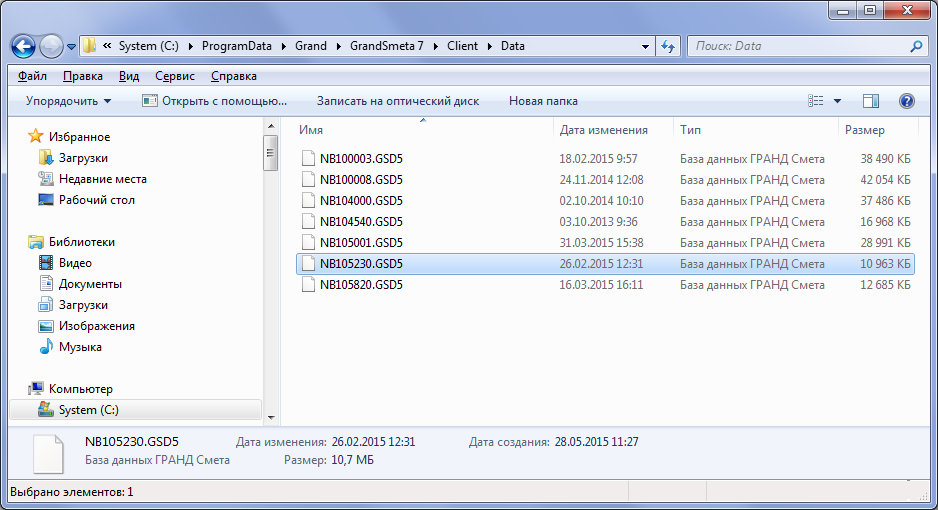

Нормативные базы, включённые в состав программы на данном компьютере, доступны для выбора в разделе Локальные базы. А в разделе Базы на grandsmeta.ru показываются Базы, доступные для скачивания – в этом перечне мы видим те нормативные базы, которые в данный момент отсутствуют в составе программы, но имеются на сервере grandsmeta.ru и их использование разрешено для установленного на компьютере электронного ключа.

Названия отдельных файлов с базами данных, которые относятся к общей базе Библиотека сметчика, начинаются здесь с букв СИ. А названия отдельных файлов с базами данных, которые относятся к общей базе СтройМатериалы, начинаются здесь с букв СМ.

Как обычно, при выборе и подключении в ПК «ГРАНД-Смета» какой-либо нормативной базы можно настроить её конфигурацию таким образом, чтобы в дальнейшем была возможность использовать в программе одновременно несколько различных нормативных баз. Например, совместно с базой данных, содержащей сборники ГЭСН и ФЕР, можно подключить базы

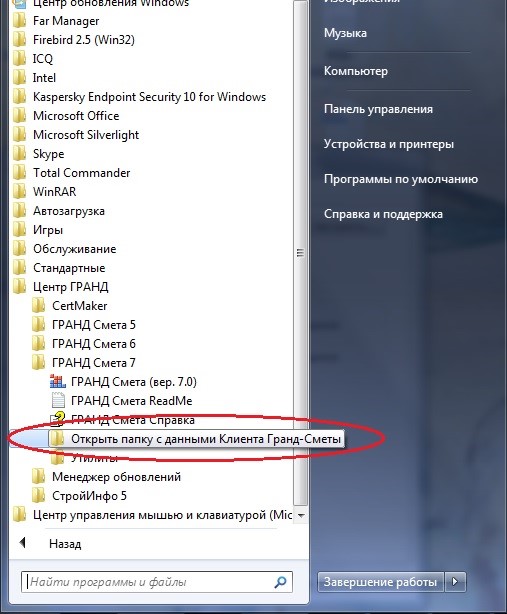

Библиотека сметчика и СтройМатериалы.

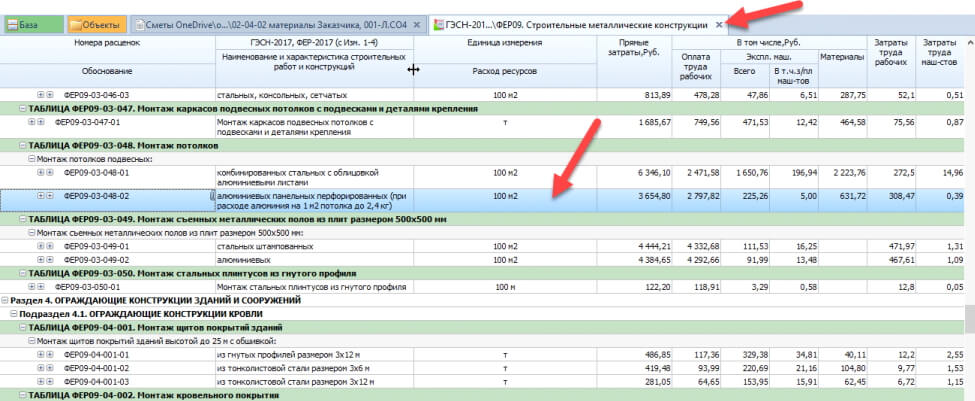

Доступность баз данных Электронная библиотека сметчика и ГРАНД-СтройМатериалы-2

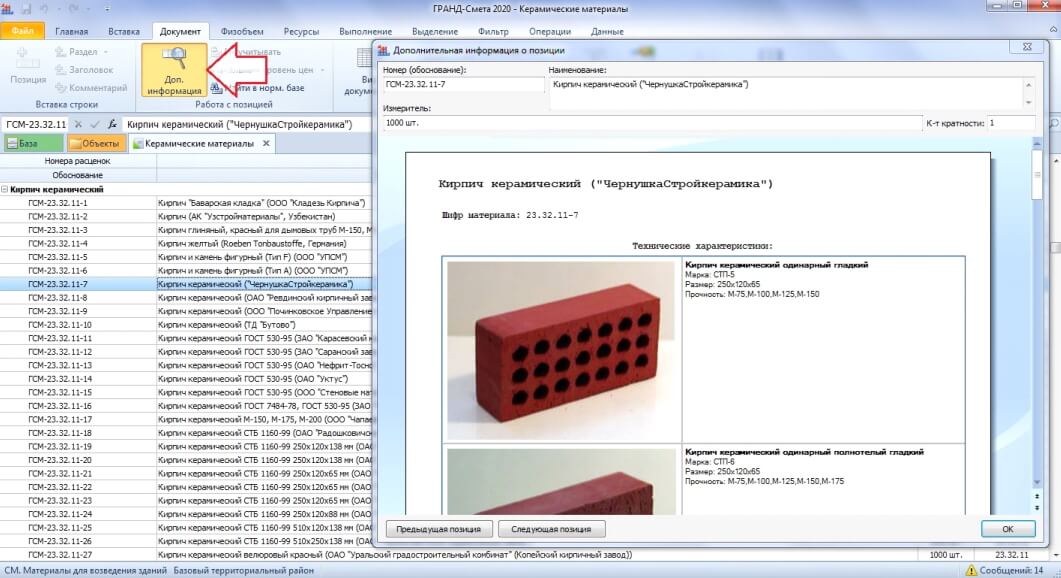

Любой документ из базы Библиотека сметчика открывается в программе сразу как текстовый документ, с которым можно работать точно так же, как с технической частью какого-либо сборника нормативной базы: просматривать, использовать оглавление, искать в документе нужный текст, делать закладки (о работе с закладками в ПК «ГРАНД-Смета 2020» более подробно рассказывается в одном из следующих пунктов).

Документы из базы СтройМатериалы открываются в виде списка включённых туда отдельных материалов. При помощи кнопки Вид документа на панели инструментов на вкладке Документ можно включить отображение в этом списке дополнительной колонки с шифром ОКПД2.

Доступность баз данных Электронная библиотека сметчика и ГРАНД-СтройМатериалы-3

Этот шифр позволяет связать данные в базе

СтройМатериалы с ресурсами из сборников ГЭСН и ФЕР – благодаря этому при работе с локальными сметами можно максимально быстро получить по любому ресурсу в смете разнообразную дополнительную информацию, которая содержится в базе данных «ГРАНД-СтройМатериалы».

А при работе с документами из базы данных «ГРАНД-СтройМатериалы» на вкладке База можно для любого материала в списке отобразить на экране в отдельном окне его полное описание с техническими характеристиками – для этого необходимо нажать кнопку Доп. информация на панели инструментов на вкладке Документ (либо клавишу F3 на клавиатуре).

Доступность баз данных Электронная библиотека сметчика и ГРАНД-СтройМатериалы-4

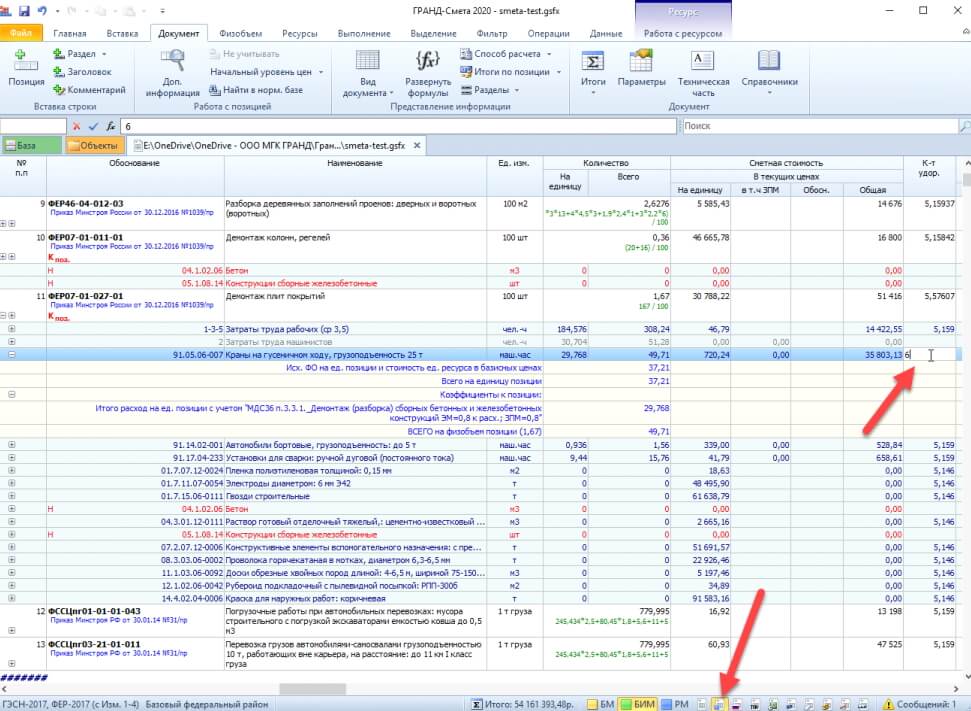

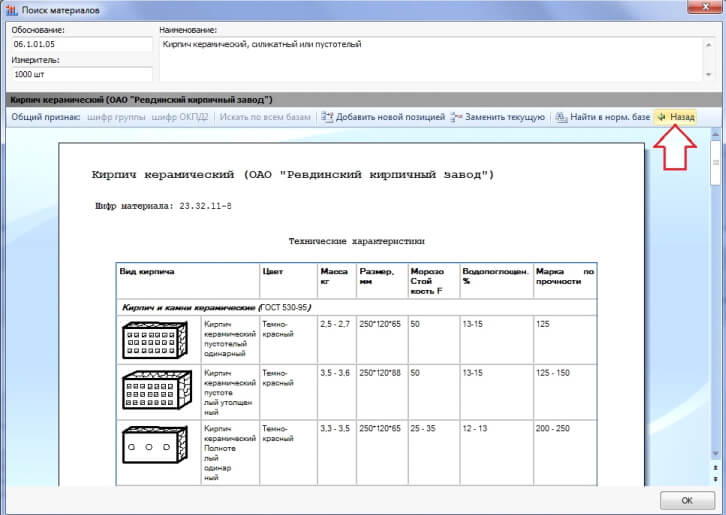

Возможность просмотра однотипных материалов из базы «ГРАНД-СтройМатериалы», включая их технические характеристики и полное описание технологии применения

При работе в локальной смете можно для какого-либо ресурса просмотреть однотипные материалы из нормативной базы, включая базу данных «ГРАНД-СтройМатериалы». Прежде всего, это бывает необходимо при принятии решения о замене материалов в какой-либо расценке или при добавлении в смету неучтённого материала на основании проектных данных.

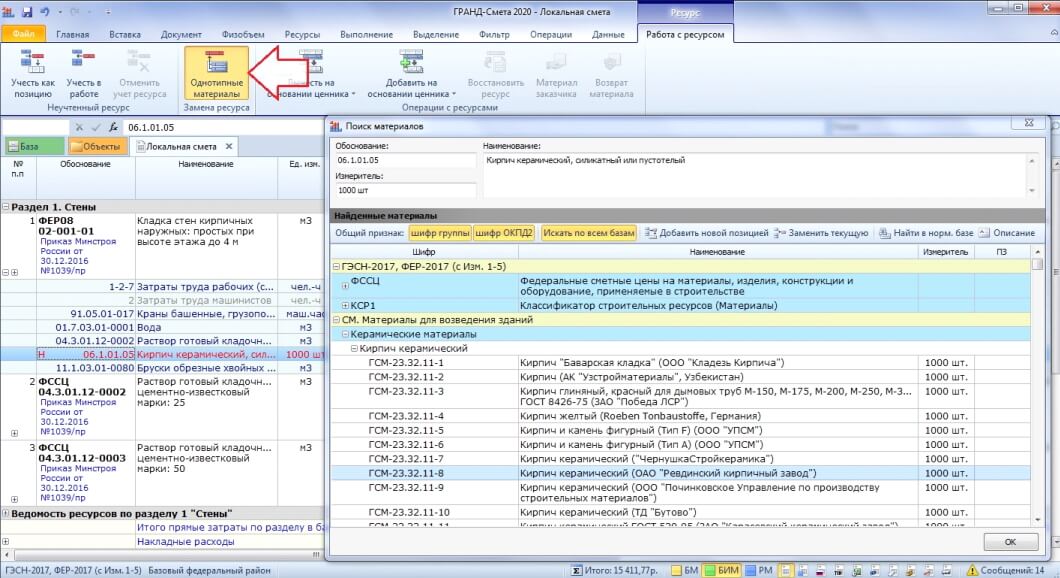

Выделив курсором в смете отдельную позицию с нужным ресурсом, либо ресурс в ресурсной части расценки, нажимаем кнопку

Однотипные материалы на панели инструментов на контекстной вкладке Работа с ресурсом. В результате список найденных однотипных материалов отображается в окне Поиск материалов.

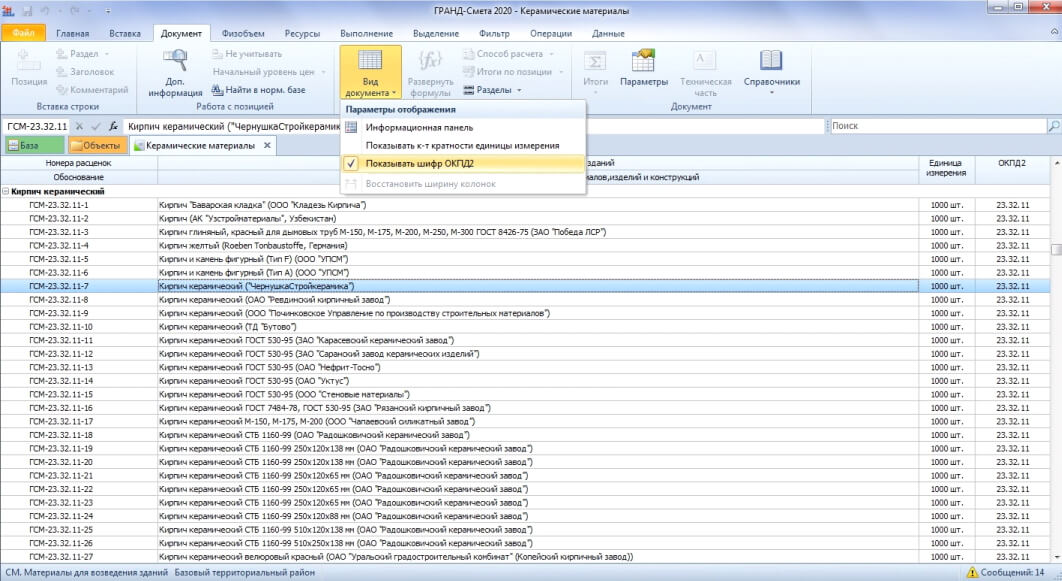

Просмотр однотипных материалов из базы ГРАНД-СтройМатериалы-1

Список однотипных материалов строится по принципу совпадения одного из общих признаков: шифр группы или шифр ОКПД2 (при этом можно использовать оба признака одновременно). Поиск однотипных материалов в базе данных «ГРАНД-Стройматериалы» осуществляется при включённой опции Искать по всем базам.

Для однотипных материалов, которые нашлись в базе данных «ГРАНД-Стройматериалы», можно открыть в окне Поиск материалов их подробное описание с техническими характеристиками и полным описанием технологии применения – это делается нажатием кнопки Описание. После чего для возвращения к списку однотипных материалов необходимо нажать кнопку Назад.

Просмотр однотипных материалов из базы ГРАНД-СтройМатериалы-2

Поиск по содержимому смет

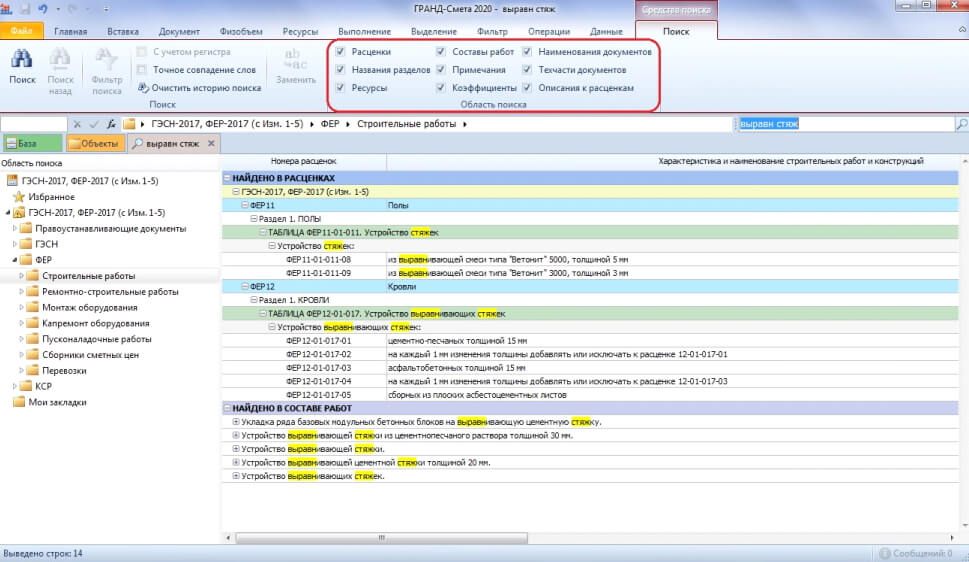

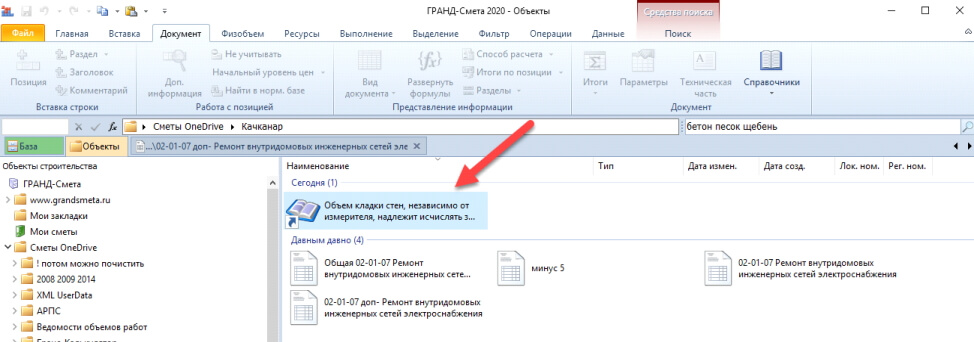

Находясь на вкладке Объекты, можно ввести поисковое выражение в текстовое поле поиска. После чего при нажатии кнопки Поиск на панели инструментов на контекстной вкладке Поиск, либо при нажатии клавиши Enter, начнётся поиск введённого текста в той папке, которая в данный момент выделена.

Соответствующие флажки на панели инструментов на вкладке Поиск в группе Область поиска позволяют исключить те или иные данные из поиска, либо добавить их.

Поиск по содержимому смет

Если в группе Область поиска не отмечен флажком ни один элемент, то поиск будет производиться по всему содержимому файла с документом, включая подписи, лимитированные затраты, индексы и т. д.

Добавлены опции при поиске в нормативной базе

При выполнении поиска на вкладке База добавлены новые опции в группе Область поиска на панели инструментов на контекстной вкладке Поиск: Наименования документов, Техчасти документов, Описания к расценкам.

Поиск в нормативной базе

Кроме того, на вкладку Поиск добавлена кнопка Очистить историю поиска.

Закладки в документах

Для быстрого доступа к часто используемой информации в документах (позиции смет, расценки в сборниках нормативной базы, цитаты из технических частей и т. п.) в ПК «ГРАНД-Смета 2020» добавлен новый режим работы с закладками. Соответствующая папка Мои закладки видна как при работе с базой смет на вкладке Объекты, так и при работе с нормативной базой на вкладке База, и её содержимое в обоих случаях одинаково.

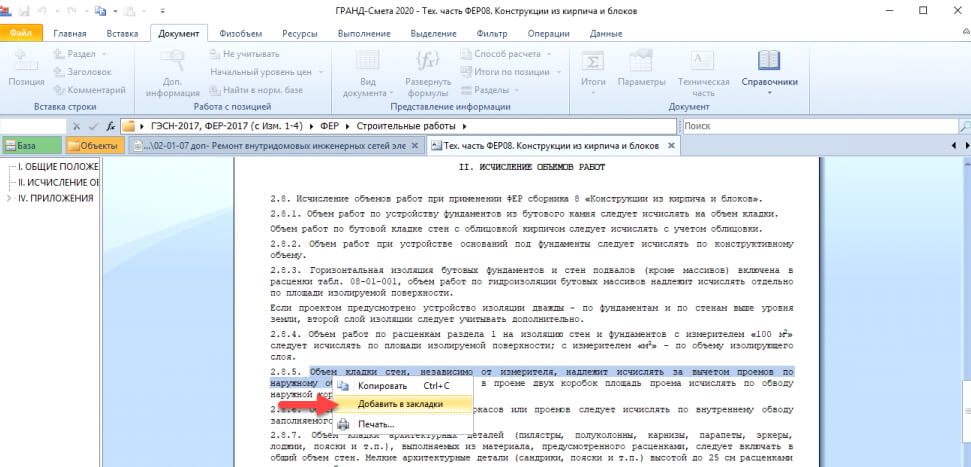

Для того чтобы добавить закладку на выделенную строку в документе (либо выделенный текст в технической части), необходимо выбрать команду Добавить в закладки в контекстном меню:

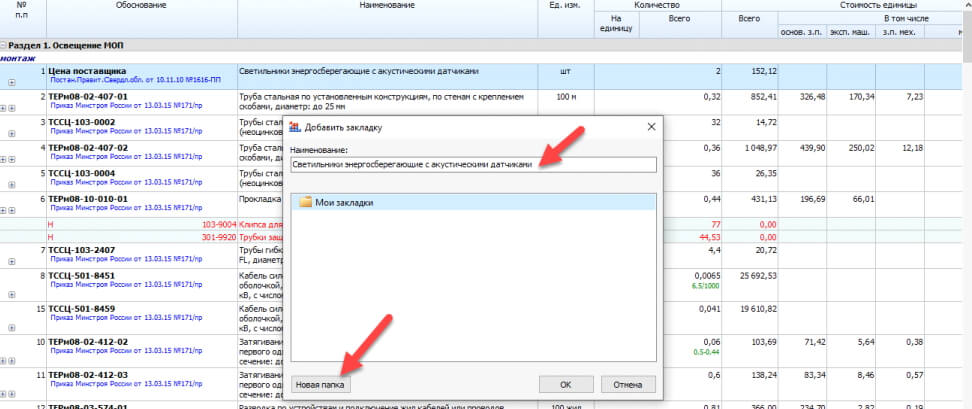

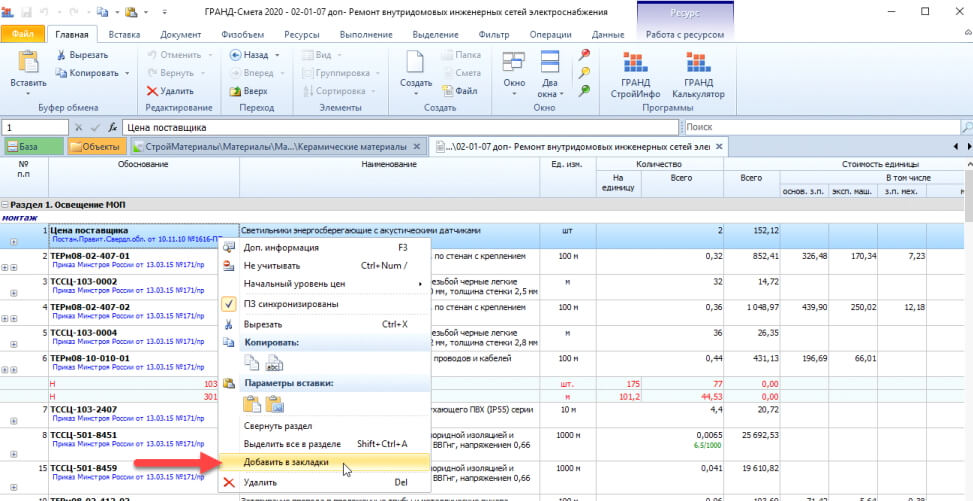

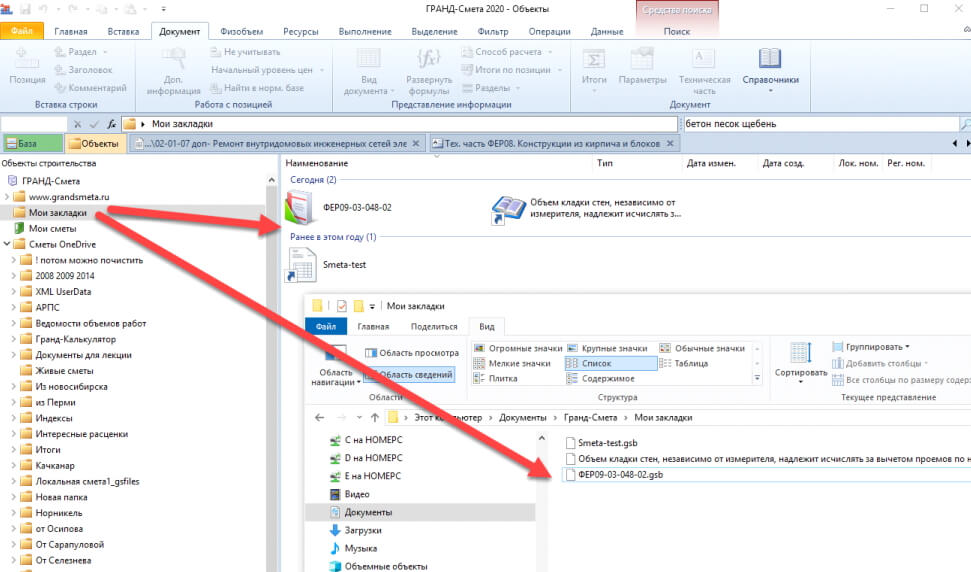

Закладки в документах-1

Далее в появившемся окне необходимо ввести название закладки. В этом же окне можно выбрать нужную папку для хранения закладки, либо создать для этого новую папку:

Закладки в документах-2

Закладки в документах-3

Все закладки сохраняются в виде обычных файлов внутри соответствующей вложенной папки в общей папке Гранд-Смета в Моих документах.

Закладки в документах-4

Соответственно, при необходимости закладки можно копировать, удалять, переносить из папки в папку средствами проводника Windows.

Закладки в документах-5

Кроме того, закладки можно отправлять по электронной почте, а также добавлять в сметы в виде вложений:

Закладки в документах-6

Опциональный учет применённых коэффициентов в стоимости материалов/оборудования Заказчика и в стоимости возвратных материалов/оборудования

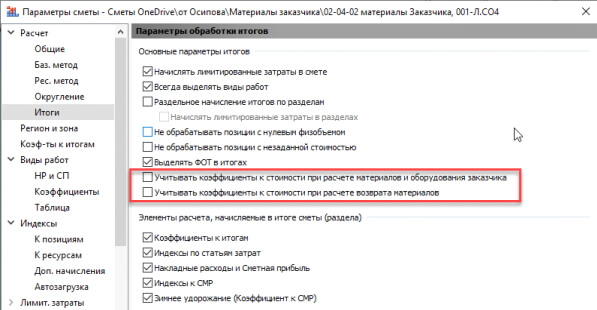

Если необходимо учитывать коэффициенты, применённые к стоимости материалов или оборудования Заказчика, при вычислении общей стоимости материалов или оборудования Заказчика по локальной смете, то необходимо включить соответствующие опции в окне с параметрами сметы в разделе Расчет — Итоги:

Опциональный учет применённых коэффициентов в стоимости-1

После включения соответствующей опции общие суммы материалов заказчика (МатЗак) и оборудования заказчика (ОбЗак) будут посчитаны с учётом всех применённых к этим позициям коэффициентов:

Опциональный учет применённых коэффициентов в стоимости-2

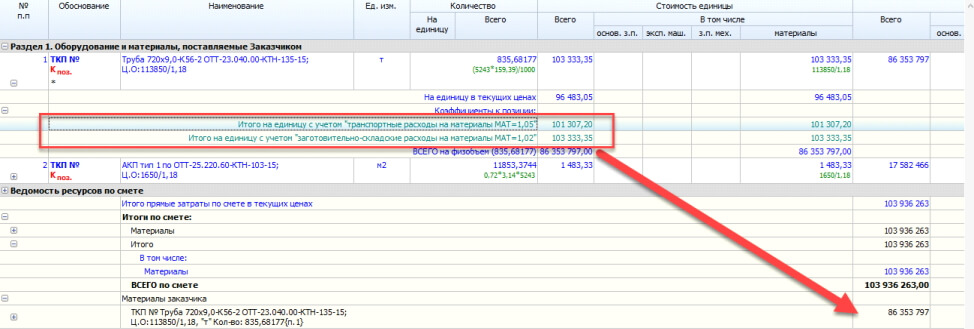

Опциональный вывод стоимости материалов в ведомости ресурсов с учётом применённых коэффициентов

Если необходимо выводить стоимость материалов в ведомости ресурсов по смете с учётом применённых в смете поправочных коэффициентов, то необходимо включить соответствующую опцию (нажать кнопку) на панели инструментов на вкладке Ресурсы.

Опциональный вывод стоимости материалов в ведомости ресурсов с учётом применённых коэффициентов

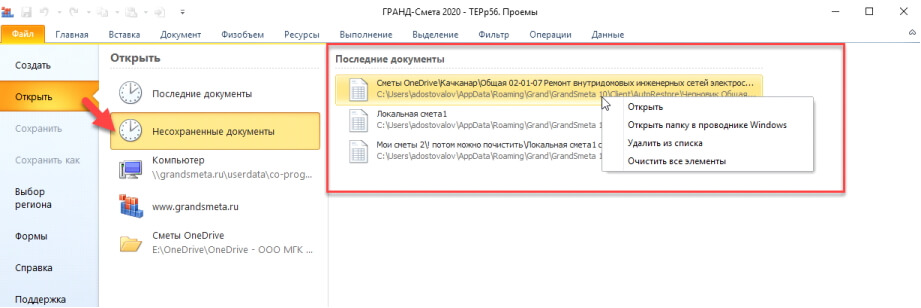

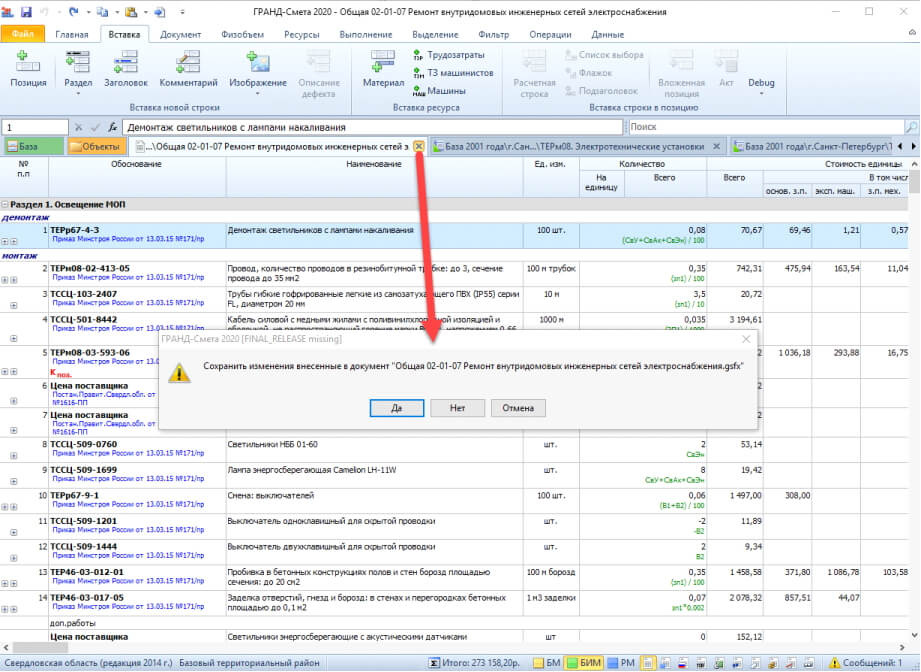

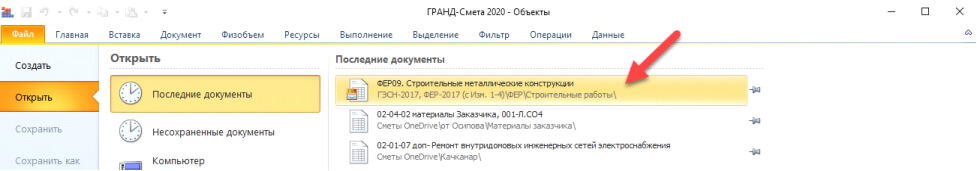

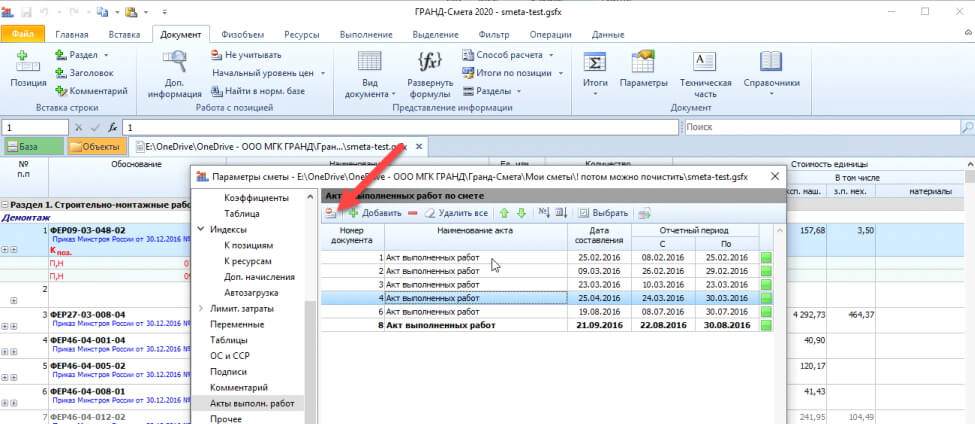

При открытии документов из списка Последние документы выделенной в них будет та позиция, которая была выделена при закрытии документа

Если при закрытии документа (локальной сметы, сборника расценок и т. п.) в нём была выделена какая-либо позиция, то в дальнейшем при открытии этого документа из списка Последние документы (режим Открыть на вкладке Файл) в данном документе снова будет выделена та же самая позиция:

Изменения в списке Последние документы-1

Изменения в списке Последние документы-2

Возможность исключить акт выполненных работ из расчётов

Для того чтобы отключить какой-либо акт выполненных работ из учёта выполнения по локальной смете, необходимо в окне с параметрами сметы в разделе Акты выполненных работ по смете включить для нужного акта признак неактивности:

Возможность исключить акт выполненных работ из расчётов

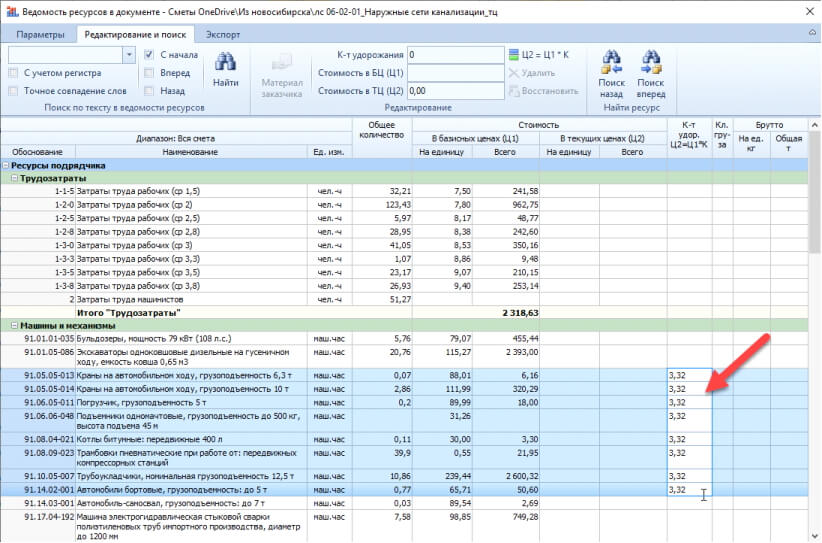

В режиме Ресурсная смета можно вводить коэффициент удорожания для ресурса

При работе с локальной сметой в ситуации, когда выбран вид документа Ресурсная смета, в бланке сметы добавилась колонка, куда можно вводить коэффициент удорожания для ресурса – аналогично тому, как это делается в окне с ведомостью ресурсов.

При вводе значения коэффициента удорожания всегда будет рассчитано значение во второй группе значений стоимости единицы. Если в смете включён расчёт в базисных ценах (БМ) или базисно-индексный расчёт (БИМ), то будет вычислена стоимость ресурса в текущих ценах – по формуле ТЦ=БЦ*К. Если же в смете включён ресурсный расчёт (РМ), то будет вычислена стоимость ресурса в базисных ценах – по формуле БЦ=ТЦ/К.

Ввод коэффициента удорожания для ресурса

Функция «Найти и заменить» при работе с документом

В ПК «ГРАНД-Смета 2020» добавлена возможность при поиске в документе автоматически заменить найденный текст каким-либо иным – для этого необходимо нажать кнопку Заменить на контекстной вкладке Поиск (становится доступной при вводе текста в поле поиска), после чего указать текст для замены.

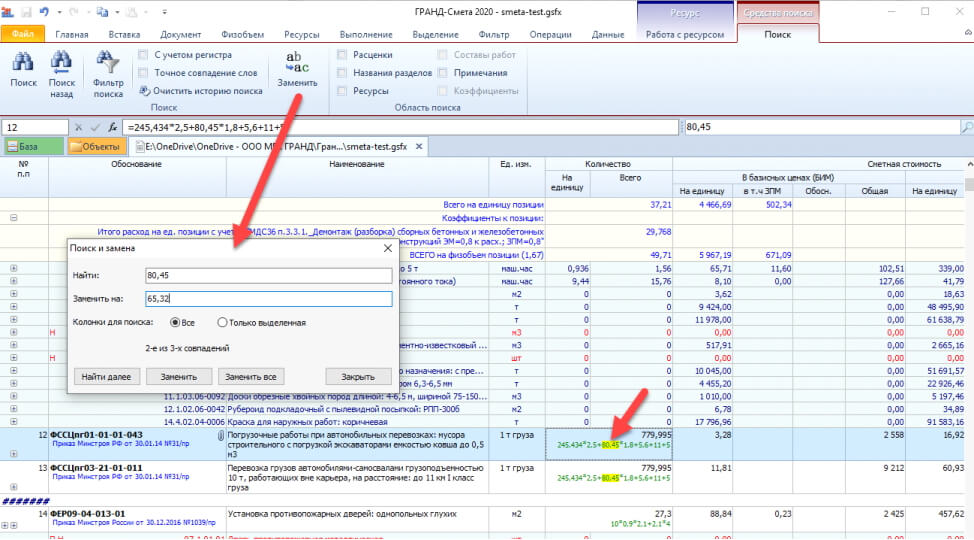

Функция «Найти и заменить» при работе с документом

При этом опция Колонки для поиска позволяет ограничить область поиска и замены только одной выделенной колонкой. Например, таким способом теперь можно быстро заменить отдельное значение в формулах расчёта объёмов работ или стоимости единицы по всем позициям сметы.

Возможность изменять цену ресурсов для отмеченных актов в окне Ресурсы по актам

Для того чтобы изменить цены ресурсов одновременно в нескольких актах, необходимо отметить флажками нужные акты внизу окна Ресурсы по актам. После этого любые корректировки цен в получившемся списке ресурсов будут происходить только в отмеченных актах.

Изменение цены ресурсов для отмеченных актов

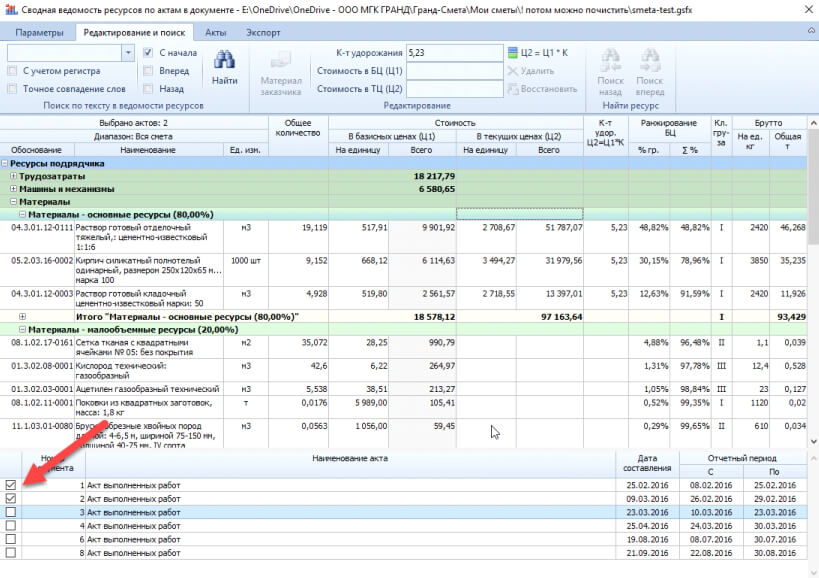

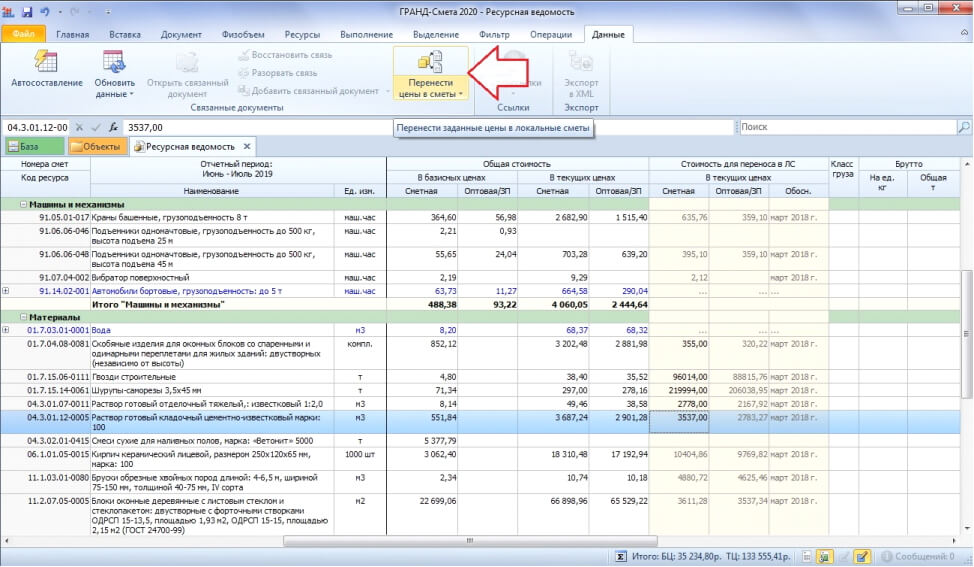

Перенос цен из сводной ресурсной ведомости в акты локальных смет

В ПК «ГРАНД-Смета 2020» добавлена возможность при работе в сводной ресурсной ведомости переносить цены не только в исходные локальные сметы, но и в акты выполненных работ по этим сметам.

Во-первых, необходимо включить в сводной ресурсной ведомости специальный режим Ресурсы по актам – для этого нажимаем кнопку Вид документа на панели инструментов на вкладке Документ и выбираем в выпадающем меню кнопки указанный пункт. В результате в заголовке колонки с наименованиями ресурсов появится заданный по умолчанию отчётный период, а значения общего количества ресурсов в сводной ресурсной ведомости теперь соответствуют имеющимся актам выполненных работ за указанный период по исходным сметам.

Перенос цен из сводной ресурсной ведомости в акты локальных смет-1

При необходимости можно выбрать другой отчётный период, либо указать, какие конкретные акты следует добавить в расчёт – для этого предназначены команды, расположенные на панели инструментов на вкладке Выполнение в группе Период.

Далее необходимо включить в сводной ресурсной ведомости Режим редактирования цен – для этого выбираем соответствующий пункт в выпадающем меню кнопки Вид документа на панели инструментов на вкладке Документ. В результате в документе появляется дополнительная группа колонок с ценами ресурсов Стоимость для переноса в ЛС. Вот в этих колонках теперь можно вводить цены ресурсов для их последующего переноса в исходные акты выполненных работ.

Перенос цен из сводной ресурсной ведомости в акты локальных смет-2

И наконец, для того чтобы перенести введённые здесь цены ресурсов из сводной ресурсной ведомости в исходные акты выполненных работ, необходимо воспользоваться кнопкой Перенести цены в сметы на панели инструментов на вкладке Данные.

Перенос цен из сводной ресурсной ведомости в акты локальных смет-3

Дополнительно отметим, что при нажатии верхней части кнопки осуществляется перенос цен ресурсов во все исходные сметы, а в выпадающем меню этой кнопки имеется команда для переноса цен только в выделенные сметы (выделить одну или несколько исходных смет можно в сводной ресурсной ведомости в группе с исходными данными для расчёта).

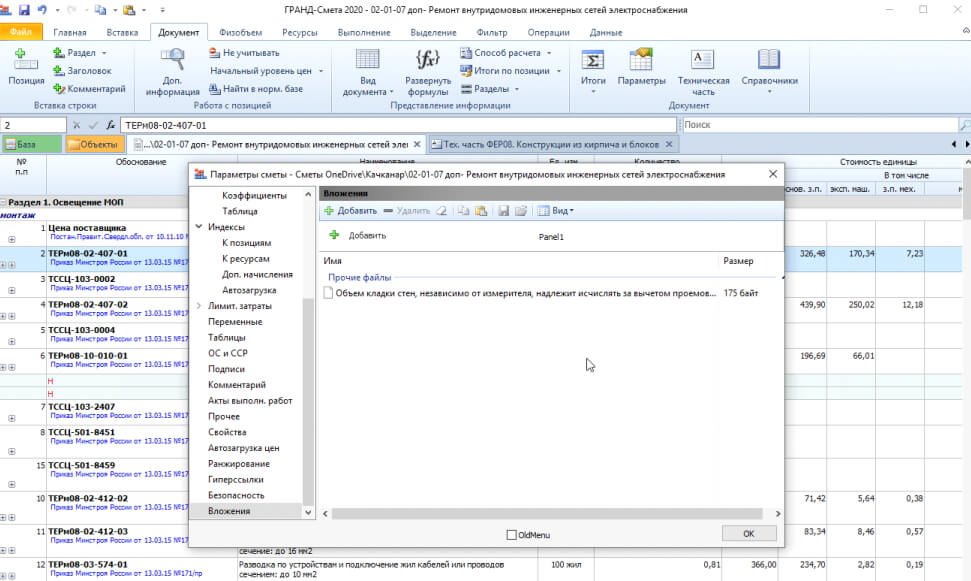

Возможность добавлять комментарии и изображения при работе с документом в режиме Дефектная ведомость

В ПК «ГРАНД-Смета 2020» добавлена возможность при работе с документом в режиме Дефектная ведомость добавлять комментарии и изображения.

Возможность мультиредактирования значений в выделенных строках во всех дополнительных окнах программы

В ПК «ГРАНД-Смета 2020» добавлена возможность мультиредактирования значений в выделенных строках во всех дополнительных окнах программы: окно с параметрами сметы, ведомость ресурсов, дополнительная информация о позиции и т. п.

Для того чтобы приступить к мультиредактированию значений, достаточно выделить нужные ячейки в колонке и нажать клавишу Enter.

Теперь с использованием мультиредактирования можно, например, указать единое значение индекса для оплаты труда рабочих сразу для нескольких строк индексов, либо для всех индексов в списке.

Мультиредактирование значений в выделенных строках-1

Также можно указать единое значение коэффициента удорожания для выделенных ресурсов, либо ввести единую формулу расчёта стоимости.

Мультиредактирование значений в выделенных строках-2

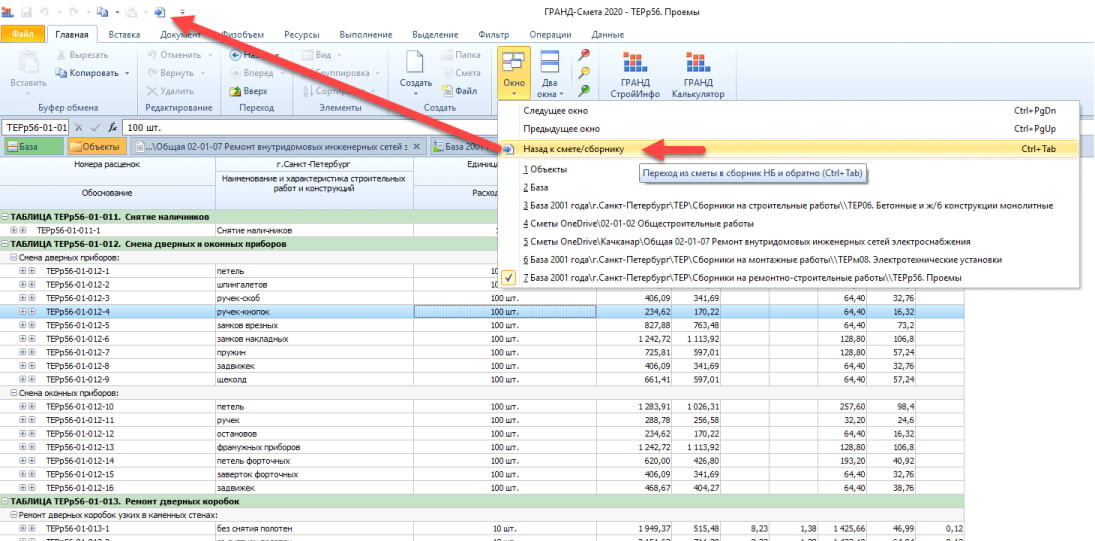

Возможность быстрого перехода к последней открытой смете и к последнему открытому документу нормативной базы

В ПК «ГРАНД-Смета 2020» добавлена возможность быстрого перехода к последней открытой смете и к последнему открытому документу нормативной базы.

Соответствующая команда добавлена в выпадающее меню кнопки Окно на панели инструментов на вкладке Главная, а также она выполняется нажатием сочетания клавиш Ctrl+Tab. При вызове данной команды происходит переключение либо к последней просмотренной смете, либо к последнему просмотренному сборнику – в зависимости от того, что в данный момент открыто. Если открыт сборник, то откроется последняя смета. Если на экране смета, то откроется сборник.

Быстрый переход к последней открытой смете и к последнему открытому документу нормативной базы

Для быстрого доступа к данной команде её можно добавить на панель быстрого доступа.

Возможность сохранения черновиков документов

В ПК «ГРАНД-Смета 2020» добавлена возможность сохранения черновиков документов в случае отказа сохранять сделанные изменения при их закрытии. Для этого в окне с установками программы добавлена специальная опция в новом разделе Сохранение.

Если при закрытии документа в нём имеются несохранённые изменения, то программа выдаёт на экран соответствующее предупреждение о необходимости либо сохранить сделанные изменения, либо отказаться от их сохранения.

Сохранение черновиков документов-1

Если отказаться от сохранения изменений, то при включённой опции в установках программы Сохранять последнюю версию документа при закрытии без сохранения все сделанные в документе изменения на момент его закрытия будут сохранены в виде черновика в соответствующей папке Каталог данных для автовосстановления.

Сохранение черновиков документов-2

В дальнейшем сохранённый черновик можно открыть, выбрав в меню вкладки Файл пункт ОткрытьНесохраненные документы. Всего в черновиках может храниться не более десяти документов.

Сохранение черновиков документов-3

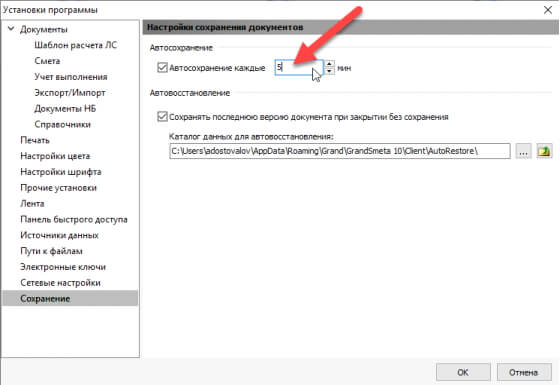

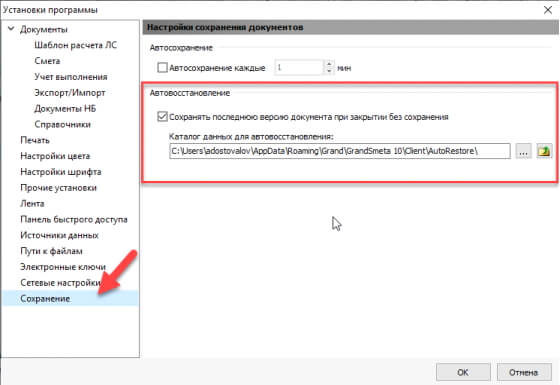

Настройка автосохранения изменений в файл с документом

Если требуется в автоматическом режиме сохранять в исходный файл с документом сделанные в документе изменения, то необходимо включить соответствующую опцию в окне с установками программы в разделе Сохранение.

Настройка автосохранения изменений в файл с документом

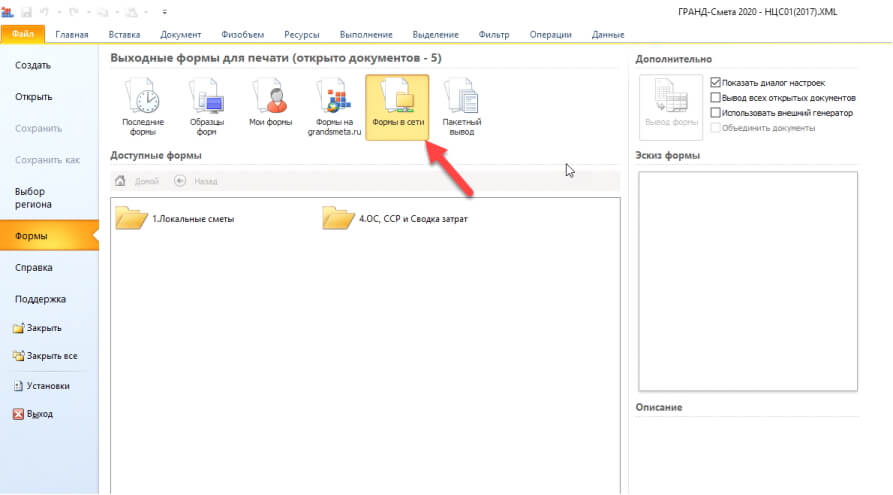

Возможность подключения дополнительной папки с шаблонами выходных форм

Для доступа к дополнительным шаблонам выходных форм в ПК «ГРАНД-Смета 2020» предусмотрена специальная кнопка Формы в сети в режиме Формы в меню вкладки Файл:

Подключение дополнительной папки с шаблонами выходных форм-1

Настройка источника для сетевых форм осуществляется в окне с установками программы в разделе Источники данных:

Подключение дополнительной папки с шаблонами выходных форм-2

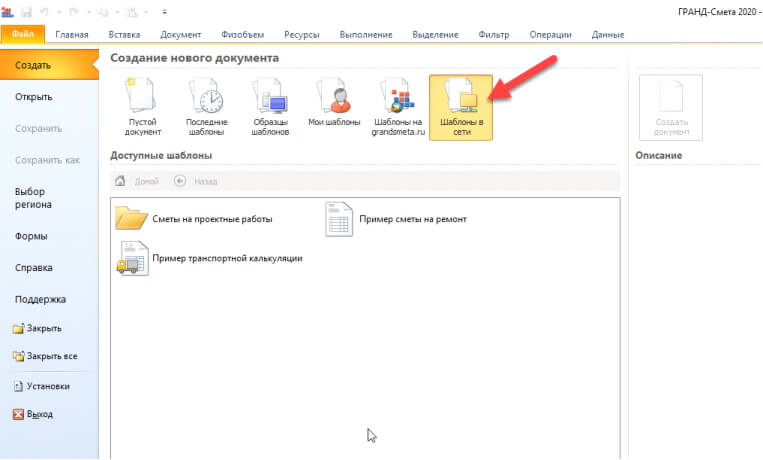

Возможность подключения дополнительной папки с шаблонами смет

Для доступа к дополнительным шаблонам документов, используемых при создании новых смет, в ПК «ГРАНД-Смета 2020» предусмотрена специальная кнопка Шаблоны в сети в режиме Создать в меню вкладки Файл.

Подключение дополнительной папки с шаблонами смет-1

Настройка источника для сетевых шаблонов осуществляется в окне с установками программы в разделе Источники данных:

Подключение дополнительной папки с шаблонами смет-2

Добавлены новые внутренние переменные

В ПК «ГРАНД-Смета 2020» добавлены новые внутренние переменные, которые возвращают значения элементов прямых затрат в разрезе граф объектной сметы (сводного сметного расчёта).

Список переменных следующий:

  • ПЗ, ФОТ, ОЗП, ЭМ, ЗПМ, МАТ, ТЗ, ТЗМ, НР, СП, НРЗПМ, СПЗПМ, НРВСЕГО, СПВСЕГО.

Обращаться к переменным можно из списка лимитированных затрат через квалификатор графы.

Примеры: РАЗДЕЛ1.БЦ.С.ФОТ, ТЦ.М.МАТ, СМР.НР.

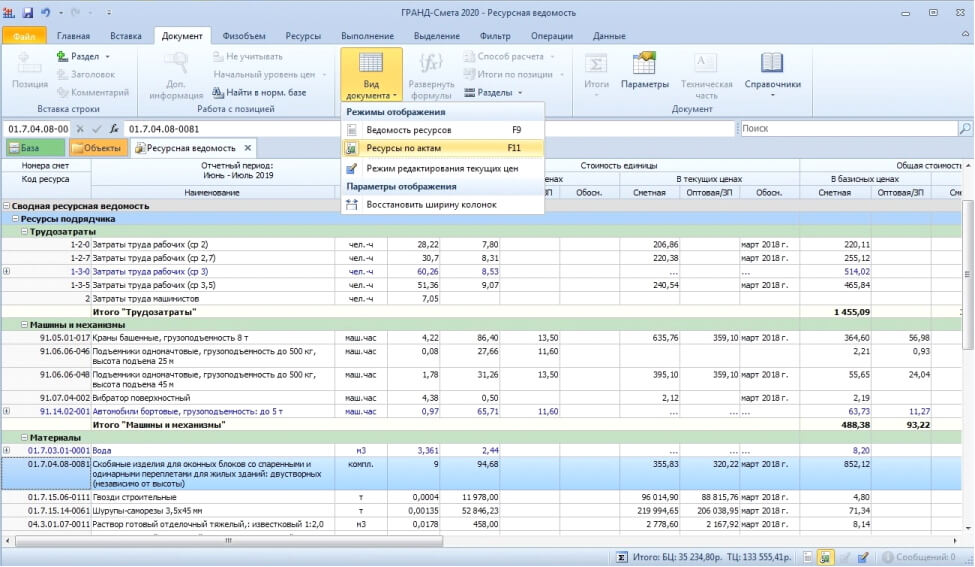

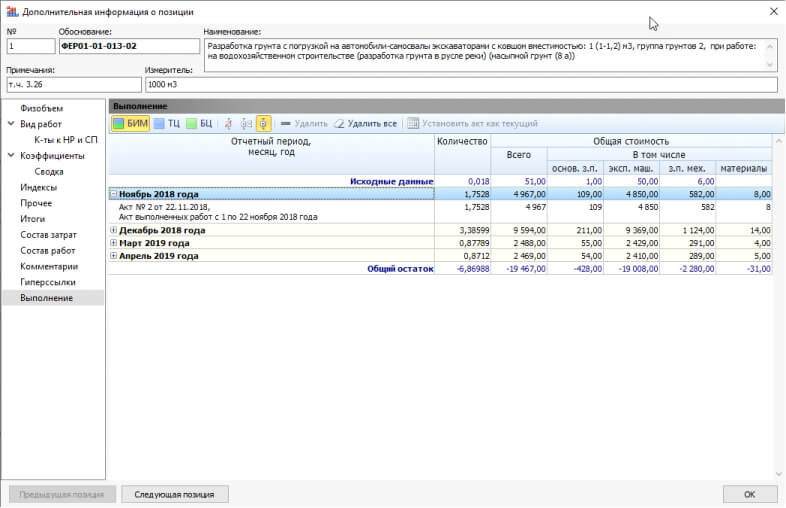

Хронология выполнения по позиции перенесена в окно с дополнительной информацией

При работе со сметой в режиме акта хронология выполнения по позиции перенесена в окно с дополнительной информацией о позиции (раздел Выполнение).

Перенос хронологии выполнения по позиции

Соответствующая кнопка с панели инструментов убрана.

Добавлена возможность сохранения в XML-файл итоговых значений по позициям актов выполненных работ

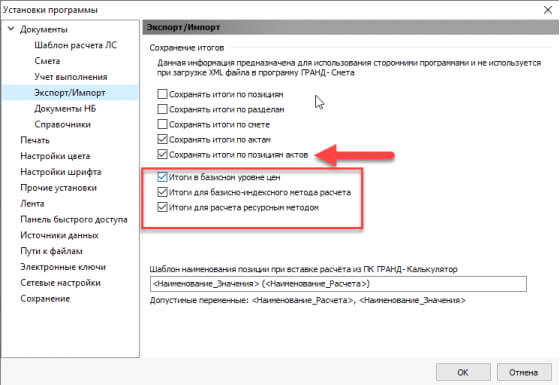

В ПК «ГРАНД-Смета 2020» добавлена возможность сохранения в XML-файл итоговых значений по позициям актов выполненных работ. Для этого в окне с установками программы добавлены специальные опции в разделе Экспорт/Импорт:

Сохранение в XML-файл итоговых значений по позициям актов выполненных работ-1

При включении здесь ведущей опции Сохранять итоги по позициям актов в XML-файл будут сохранены значения итогов по позициям актов выполненных работ, соответствующие установленным флажкам в нижеследующей группе настроек:

Сохранение в XML-файл итоговых значений по позициям актов выполненных работ-2

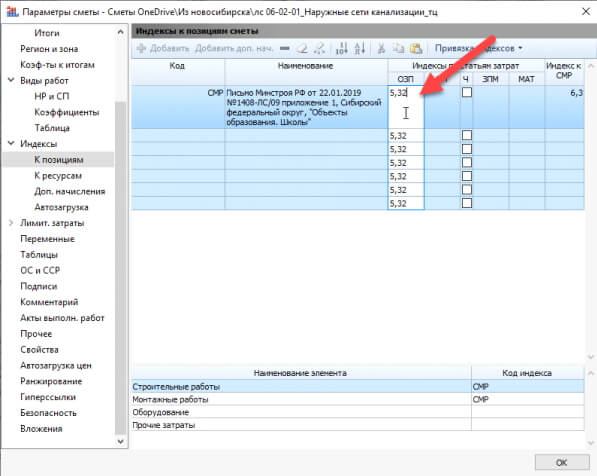

Как подключить в ПК «ГРАНД-Смета» ежеквартальные индексы Минстроя РФ?

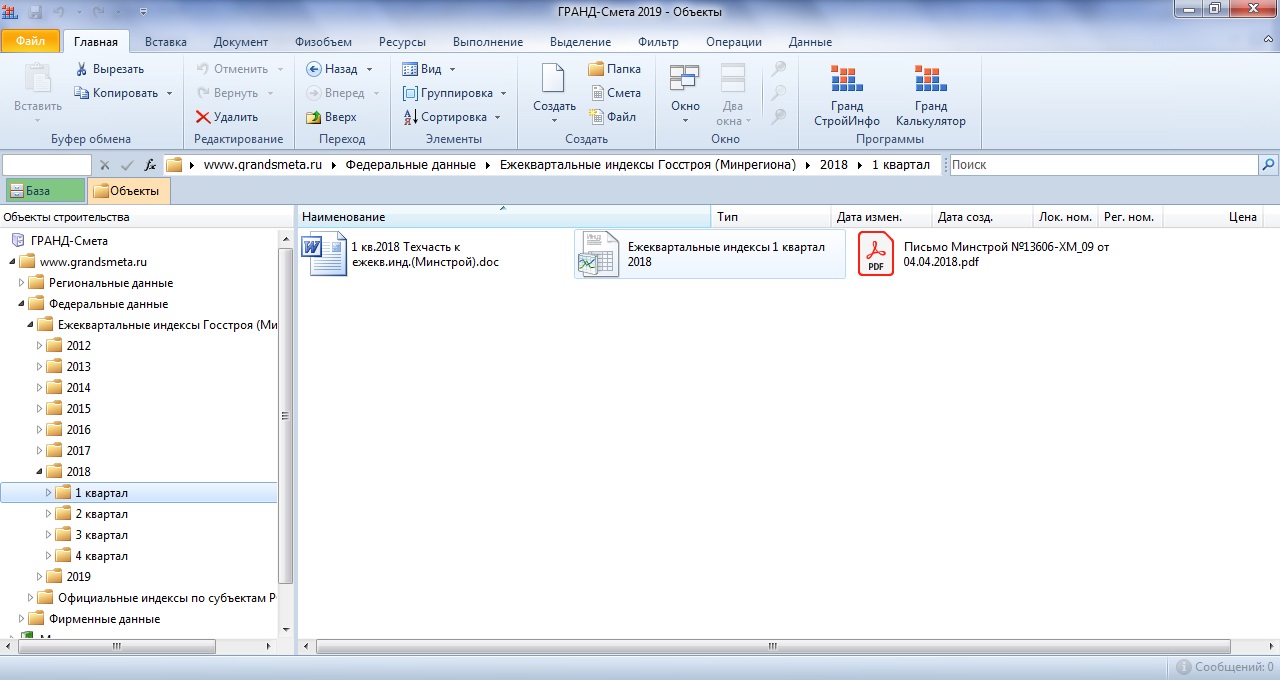

Ежеквартальные индексы Минстроя России официально публикуются на сайте Министерства (www.minstroyrf.ru), в разделе Градостроительная деятельность и архитектура, подраздел Ценообразование. Эту страницу сайта Минстроя России можете смело добавлять в закладки вашего интернет-браузера, для того чтобы регулярно сюда заходить.

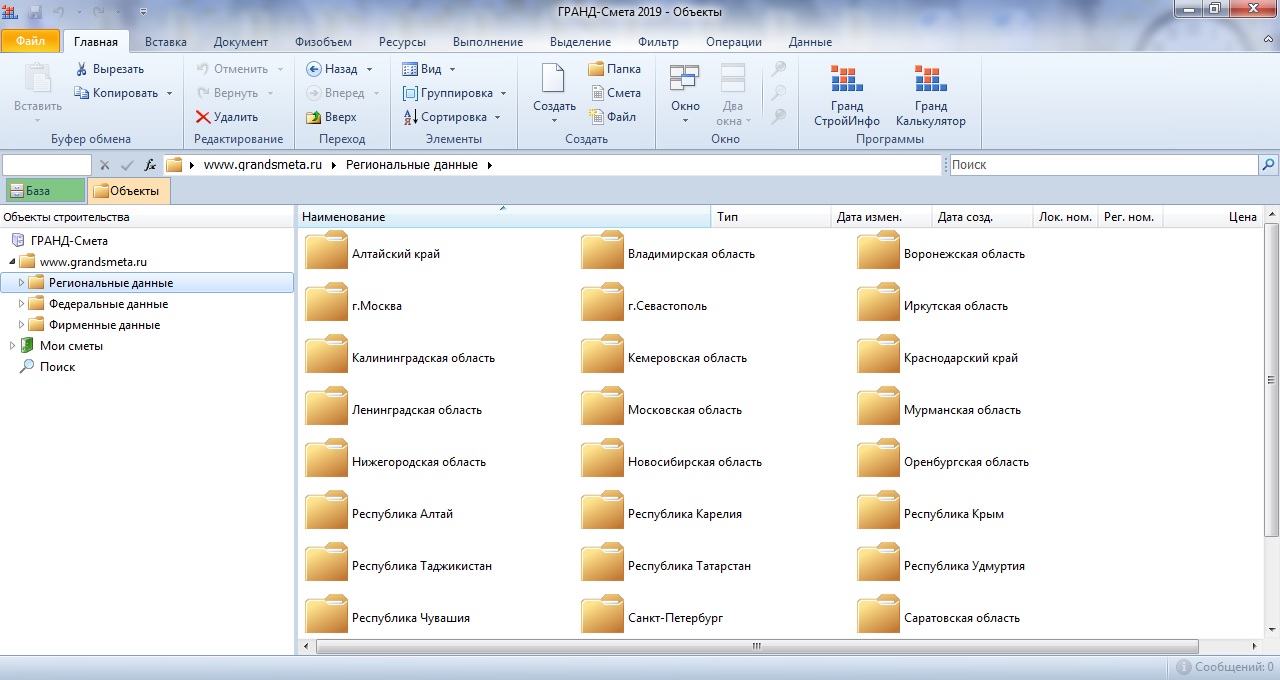

В этом разделе можно увидеть федеральный реестр сметных нормативов, индексы изменения сметной стоимости, различные приказы и письма Минстроя России. Также здесь опубликованы методические документы в строительстве, сборники сметных норм и единичных расценок с учётом всех изменений, и многое другое.

В принципе, можно было бы открыть прямо на сайте Минстроя России письмо с ежеквартальными индексами, посмотреть указанное там значение индекса для своего региона по нужному объекту строительства, после чего вручную ввести это значение в параметрах локальной сметы. Далее будет показано, как это делается. Но в ПК «ГРАНД-Смета» также можно брать эти данные из специально сформированных файлов, где содержатся как ежеквартальные индексы Минстроя России по регионам Российской Федерации, так и региональные индексы, которые разрабатываются и утверждаются на местном уровне.

Любой такой файл можно скачать с сайта www.grandsmeta.ru и записать на свой компьютер, чтобы в дальнейшем открывать его в программе по мере необходимости. А если ваш компьютер подключён к сети Интернет, то у вас есть возможность открывать в программе эти файлы с индексами непосредственно с сайта www.grandsmeta.ru – в таком случае вы гарантированно будете использовать наиболее актуальные данные.

Для этого в программе требуется перейти на вкладку Файл, нажать там кнопку Установки и далее в появившемся окне с установками программы открыть раздел Источники данных. Здесь необходимо на свободной области экрана щёлкнуть правой кнопкой мыши и выбрать из списка команду Добавить www.grandsmeta.ru. Это сервер, на котором хранятся сборники индексов пересчёта и каталоги текущих цен для ПК «ГРАНД-Смета».

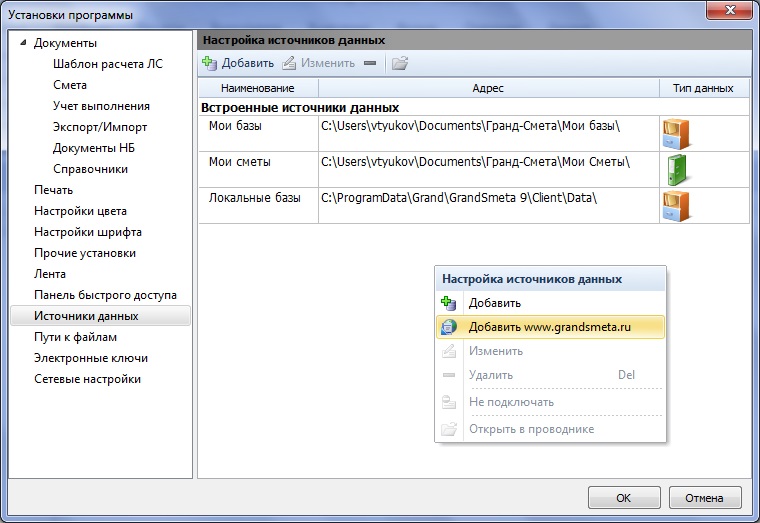

В результате в списке появляется новый источник данных: сервер www.grandsmeta.ru.

Дополнительно следует открыть в окне с установками программы раздел Прочие установки. Здесь в текстовом поле Внешние документы можно перечислить (с разделителем в виде точки с запятой) нужные расширения для отображения в программе соответствующих документов на вкладке Объекты. Прежде всего, целесообразно указать возможные альтернативные расширения для файлов с документами ПК «ГРАНД-Смета»: gsf и xml. А для работы с различной сопутствующей информацией потребуются расширения файлов Microsoft Office: doc; docx; xls; xlsx и pdf.

Для сохранения сделанных изменений необходимо закрыть окно с установками программы нажатием кнопки OK.

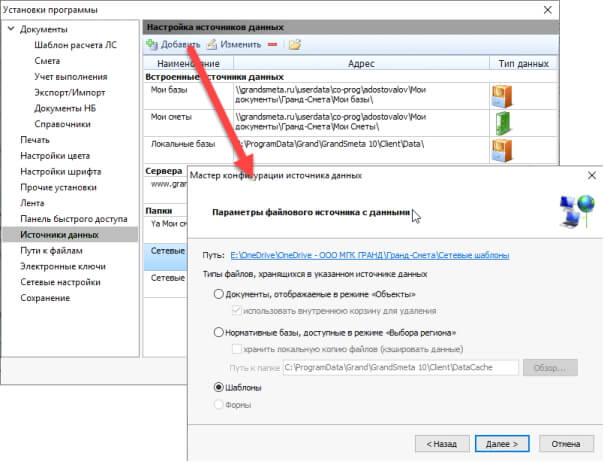

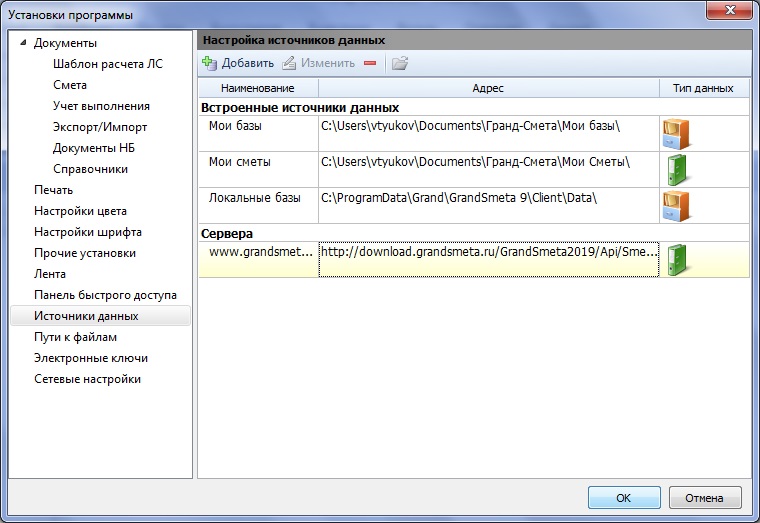

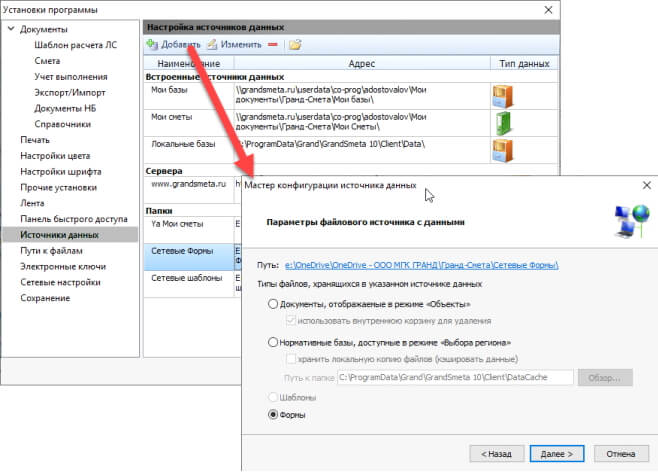

Добавление сервера www.grandsmeta.ru в качестве дополнительного источника данных приводит к тому, что на вкладке Объекты, помимо папки Мои сметы, появляется также папка www.grandsmeta.ru. Данная папка состоит из трёх разделов: Региональные данные, Федеральные данные и Фирменные данные. По сути дела, это все имеющиеся сборники индексов пересчёта и каталоги текущих цен, которые можно использовать при работе в ПК «ГРАНД-Смета».

Обратите внимание, что для использования документов из разделов с региональными и фирменными данными требуются соответствующие платные лицензии. Такие данные нам сейчас не нужны. А нужны нам федеральные данные, где содержатся те самые ежеквартальные индексы Минстроя России. Эти данные доступны для использования без дополнительной оплаты. Открываем папку с нужным годом и кварталом – пусть в нашем примере это будет 1 квартал 2018 года.

Вместе с файлом индексов в формате ПК «ГРАНД-Смета» сюда записаны также текстовый файл с технической частью к данному сборнику индексов и письмо Минстроя России, утверждающее эти индексы. Обязательно прочитайте техническую часть к индексам, чтобы знать, что в них учтено.

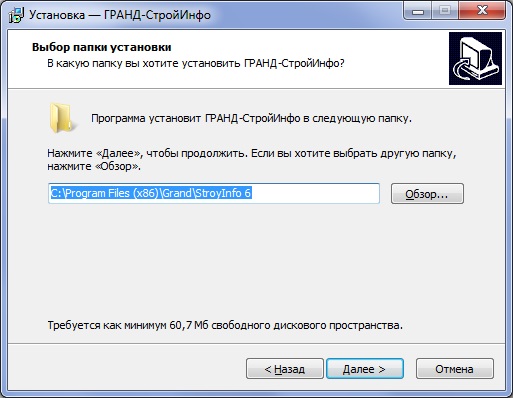

Установка программы на компьютер

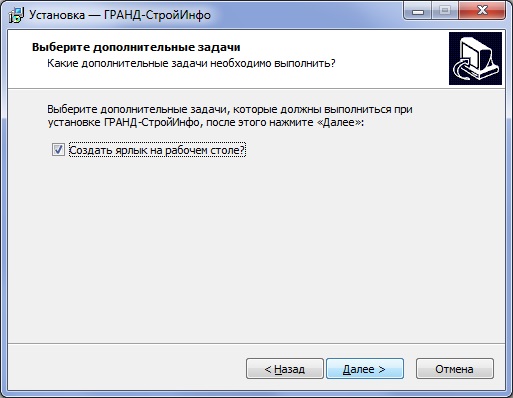

В процессе установки «ГРАНД-СтройИнфо» с дистрибутива, предоставленного разработчиками программы, автоматически, в несколько этапов, выполняется ряд действий.

При этом установка сетевой версии программы «ГРАНД-СтройИнфо» существенно отличается от установки локальной версии. Необходимые действия при установке и последующей настройке сетевой версии будут рассмотрены далее, в соответствующей части данного руководства. А здесь описывается процесс установки локальной версии программы «ГРАНД-СтройИнфо».

Сначала на экране появляется первое окно мастера установки «ГРАНД-СтройИнфо».

После нажатия кнопки Далее на экране появляется окно для выбора типа установки: Стационарная (на этот компьютер) или Переносная (флеш-версия).

Нажатие кнопки Назад на этом и последующих этапах позволяет вернуться на один или несколько шагов назад для просмотра или изменения параметров установки. Прервать установку программы можно кнопкой Отмена.

Далее на экране появляется окно с предлагаемой по умолчанию папкой на диске для установки программы, а также сообщение о необходимом объёме дискового пространства.

Выбор другой папки для установки программы осуществляется при помощи кнопки Обзор.

Далее аналогичным образом предлагается выбрать папку, где будут храниться базы данных и лицензии для программы «ГРАНД-СтройИнфо».

Далее на экране появляется очередное окно. При поставленном здесь флажке установка программы сопровождается автоматическим созданием запускающего ярлыка на рабочем столе компьютера.

После нажатия кнопки Далее на следующем этапе сообщается, что теперь все готово к установке программы «ГРАНД-СтройИнфо» на компьютер. В окне указывается выбранная ранее папка для установки программы, а также перечень дополнительных задач.

После нажатия кнопки Установить на экране появляется окно, где отображается процесс записи на компьютер файлов из состава дистрибутива.

О назначении и местонахождении на компьютере различных компонентов установленной программы будет подробно рассказано в следующем пункте.

На завершающем этапе в последнем окне мастера установки «ГРАНД-СтройИнфо» сообщается о том, что программа установлена на компьютер.

Поставив здесь флажок в специальном поле, можно автоматически запустить программу «ГРАНД-СтройИнфо» сразу после завершения установки.

Что нового в версиях ПК «ГРАНД-Смета»

1. Добавлена возможность обновления и восстановления лицензий на программу, нормативные базы, файлы с индексами, каталогами цен

Теперь непосредственно через Гранд-Смету можно обновить, либо восстановить лицензии на следующие компоненты программного комплекса:
  • Лицензии для запуска самой программы
  • Лицензии для доступа к нормативной базе
  • Лицензии для открытия файлов с индексами и ценниками

Естественно, скачать можно только то, что приобретено на данный электронный ключ защиты.

При запуске программы, в случае если лицензия на нее отсутствует, делается проверка на доступность этой лицензии в интернете на сервере GrandSmeta.ru. Если лицензия на эту версию для данного ключа доступна, то предлагается ее скачать.

При попытке открыть закрытый сборник в составе нормативной базы, осуществляется проверка доступности лицензии. В случае, если лицензия доступна, то выводится соответствующий запрос с предложением загрузить лицензию с интернета.

Аналогичный запрос показывается и в случае открытия защищенного файла с индексами или каталогом текущих цен, если на этот ключ в интернете есть лицензия.

2. При работе с нормативной базой добавлена возможность оперативного обновления используемых баз в случае наличия обновлений к ним, а также скачивания новых по мере их выхода

Список нормативных баз на вкладке Выбор региона разделен на две группы:

1) Нормативные базы, которые установлены в данной версии ПК Гранд-Смета

При наличии обновлений к подключенным нормативным базам выводится соответствующий значок для каждой базы в списке:

При необходимости обновить файл с нормативной базой, необходимо выделить нужную и из контекстного меню выбрать соответствующую команду «Скачать и установить». При обновлении нормативной базы также происходит автоматическое обновление файла с лицензией.

2) Нормативные базы, которые есть на сервере GrandSmeta.ru и доступны для данного ключа, но по каким-то причинам еще не установлены

При необходимости установить ту или иную нормативную базу, необходимо выделить нужную в списке и из контекстного меню выбрать соответствующую команду «Скачать и установить». При скачивании нормативной базы автоматически скачивается и лицензия для доступа к ней.

Ход скачивания нормативных баз отображается на панели с информационными сообщениями.

После того, как нормативная база скачана необходимо подтвердить ее установку в состав программы:

3. При работе с нормативной базой добавлены информационные сообщения о статусе подключенных нормативных баз

Если среди подключенных нормативных баз будут те, которые на данный момент уже не являются актуальными, то соответствующее сообщение будет выведено в информационной панели и в дереве нормативной базы. Так же, у папки с названием неактуальной базы будет выведен желтый предупреждающий значок.

Данное предупреждение никак не ограничивает использование сборников из неактуальных баз, но необходимо иметь это ввиду, используя нормативы из этих баз.

При наличии каких-либо информационных сообщений, появляется соответствующий значок в статусной строке с указанием количества сообщений.

4. Новые макрокоманды (макросы) для работы с локальными сметами:
  • Единые индексы в итогах
  • Автоподбор групп для ресурсов
  • Ранжирования материалов и механизмов
  • Параметры ранжирования ресурсов
  • Районный коэффициент к зарплате
  • Номер главы и способ расчета для ОС и ССР
  • Параметры обработки итогов
  • Показатель единичной стоимости
  • Коэффициенты к НР и СП
  • Территориальная поправка
  • Способ учета СП
  • Способ учета НР
5. Добавлена возможность выделения горных работ в составе объектных и сводных смет

В случае наличия в составе ССР, либо объектной сметы горных работ их можно выделить из состава СМР в отдельную графу с автоматическим подсчетом всех необходимых итогов и расчетом ЛЗ в главах 8-12.

Подробное описание составления смет на горные работы описано в методическом пособии по составлению смет на горные работы.

6. Добавлена возможность расчета общешахтных расходов в составе объектной сметы

Общешахтные расходы можно ввести либо в виде готового значения, либо рассчитать его в соответствующем режиме, нажав на кнопку «Таблица расчета»

Расчет общешахтных расходов:

Рассчитанная сумма общешахтных расходов выводится за итогом главы Локальные сметные расчеты и уже от этой суммы будет производится дальнейших расчет лимитированных затрат. Эта же сумма будет в дальнейшем перенесена в сводный сметный расчет в соответствующую графу.

7. При составлении объектной сметы добавлена возможность добавления других объектных смет

При необходимости составления/объединения объектных смет с учетом этапов, очередей, пусковых комплексов и т.п. добавлена возможность включать в состав одной объектной сметы неограниченное количество любых объектных смет.

8. При составлении объектных смет и сводных сметных расчетов добавлена возможность начисления дополнительных коэффициентов как к отдельно взятой главе, так и к сумме глав

Коэффициенты можно комбинировать

Пример коэффициента к главам 2-4 и его расчет в документе:

Пример коэффициента к итогу глав 1-7 и его расчет в документе:

9. Добавлены новые функции для применения в расчетах и формулах

ASIN(число) – арксинус числа в градусах. Число должно быть от -1 до +1
ACOS(число) – арккосинус числа в градусах. Число должно быть от -1 до +1
ATAN(число) – арктангенс числа в градусах. Число должно быть от -1 до +1
МОДУЛЬ(число) – модуль числа.
ЗНАК(число) – функция, возвращающая знак числа. Результат равен -1, +1 и 0
ЧАСТНОЕ(число; делитель) —  результат деления без остатка числа на делитель.
ОСТАТ(число; делитель) — остаток от деления числа на делитель
ЕЧЕТН(Число) — определяет, является ли число чётным. Результат: 0 — не является, 1 — является.
ЕНЕЧЕТ(Число) — определяет, является ли число нечётным. Результат: 0 — не является, 1 — является.
ГРАДУСЫ(ЧислоРадиан) – преобразует угол из радиан в градусы
РАДИАНЫ(ЧислоГрадусов) – преобразует угол из градусов в радианы

10. Добавлена возможность обновления связей во всем документе

11. В списке лимитированных затрат в формулах добавлена возможность ссылаться на ниже идущие строки

В ряде случаев требуется к расчету ЛЗ добавить дополнительные затраты, рассчитанные от различных итоговых показателей по смете.

12. В список фильтров добавлен фильтр позиций, имеющих перевыполнение в актах выполненных работ

При включении данного фильтра на экране останутся только те позции, по которым имеется перевыполнение, т.е. остаток меньше 0

В связи с появлением новой опции для фильтрации позиций, все настройки, связанные с фильтрацией перенесены на отдельную вкладку Фильтр. До перегруппировки кнопки находились на двух вкладках: Выполнение и Выделение.

13. Добавлена возможность открытия связанных данных

14. Скопированное доп.начисление к индексам вставляется во все выделенные индексы

В ряде случаев требуется к списку индексов добавить еще один общий индекс, например, поправку. Для этого необходимо создать доп. начисление и добавить его в один из имеющихся в списке индексов. Далее необходимо скопировать его в буфер и выставить из буфера в предварительно выделенные индексы, в которых данное доп. начисление должно быть.

1.7 Как добавить новую нормативную базу в состав ПК «ГРАНД-Смета»?

Как уже было сказано выше, при выборе и подключении в программе нужной нормативной базы доступны для выбора, прежде всего, нормативные базы, включённые в состав ПК «ГРАНД-Смета» на данном компьютере – они показываются в разделе Локальные базы. Каждая нормативная база представляет собой отдельный файл с расширением .GSD5, и для добавления в состав ПК «ГРАНД-Смета» новой нормативной базы достаточно скопировать соответствующий файл в заданное место на компьютере.

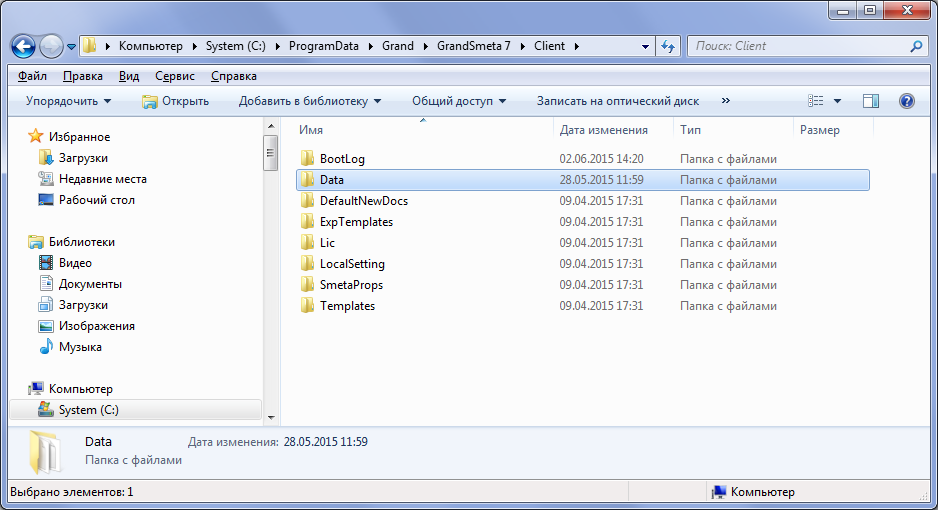

Для того чтобы быстро открыть на компьютере в проводнике Windows папку, содержащую файлы с нормативными базами, необходимо нажать кнопку Пуск на панели задач (обычно отображается внизу экрана), после чего в открывшемся меню выбрать пункт Программы (также может называться Все программы). Далее в списке установленных на компьютере программ необходимо выбрать программную группу Центр ГРАНД, в программной группе – конкретную программу (ГРАНД Смета 7), и наконец, выполнить команду Открыть папку с данными Клиента Гранд-Сметы.

В результате на экране в проводнике Windows автоматически откроется папка, содержащая как нормативные базы, так и иные данные, необходимые для работы ПК «ГРАНД-Смета» (справочники, шаблоны выходных форм для печати и т. п.).

Нормативные базы, которые показываются в программе в разделе Локальные базы, находятся здесь во вложенной папке Data (справочники – в папке LocalSetting, шаблоны выходных форм – в папке ExpTemplates). Соответственно, добавление сюда нового файла с нормативной базой приведёт к тому, что эта нормативная база станет доступна для выбора и использования в ПК «ГРАНД-Смета». Точно так же для обновления какой-либо нормативной базы в составе ПК «ГРАНД-Смета» достаточно перезаписать соответствующий файл в папке Data.

Замечание: Как правило, при добавлении (обновлении) нормативной базы в ПК «ГРАНД-Смета» необходимо также добавить (обновить) лицензионный файл для этой базы. Лицензионные файлы следует заказывать по месту приобретения программы, они могут находиться в одной папке с нормативными базами, либо в отдельной папке Lic.
